欧美一级日韩一级亚洲一级,精品国产国产AV一区二区,无码人妻一区二区三区四区av,久久久久久亚洲VA无码

關注!!重慶冉瑞建設渝茂項目工程進度播報!4#倒班樓今日封頂

10月工程進度

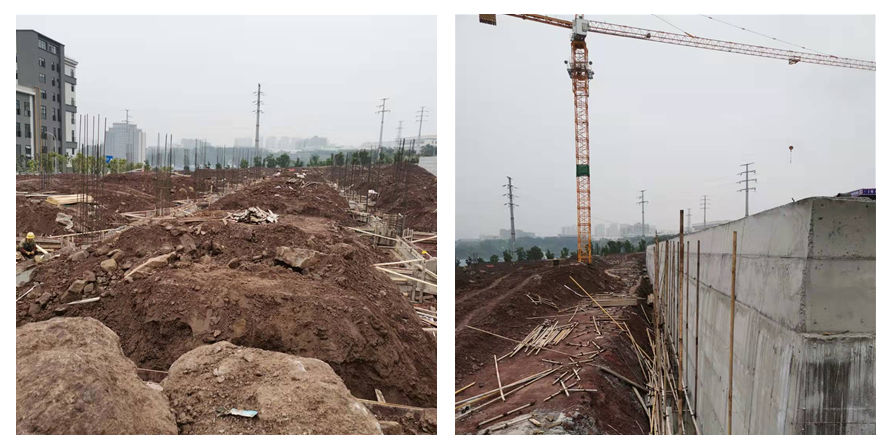

1#廠房6-8/A-T軸地梁鋼筋綁扎完成,已驗收6-8/K-T軸地梁鋼筋;第一階擋墻施工完成,土方回填完成;第二階擋墻基礎開挖、墊層澆筑,承載力試驗完成。設計高支模安全專項施工方案專家論證完成,并經各單位簽字蓋章完成。

渝茂項目1#廠房

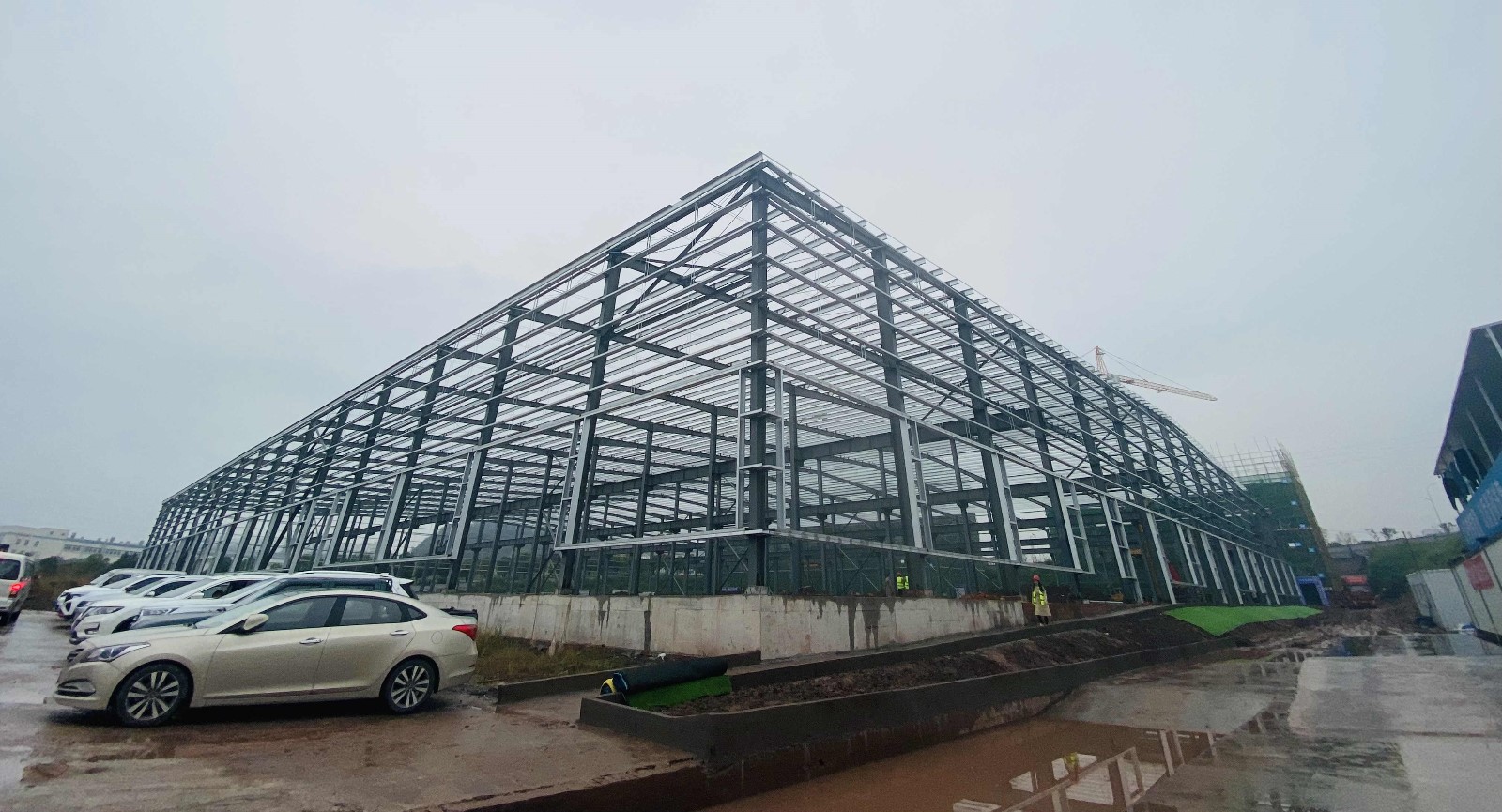

2#廠房主體結構、吊車梁安裝完成;屋面檁條、拉條安裝完成;鋼柱底坐灌漿完成;地梁后澆帶澆筑完成;電纜溝第一段開挖、墊層澆筑完成。

渝茂項目2#廠房

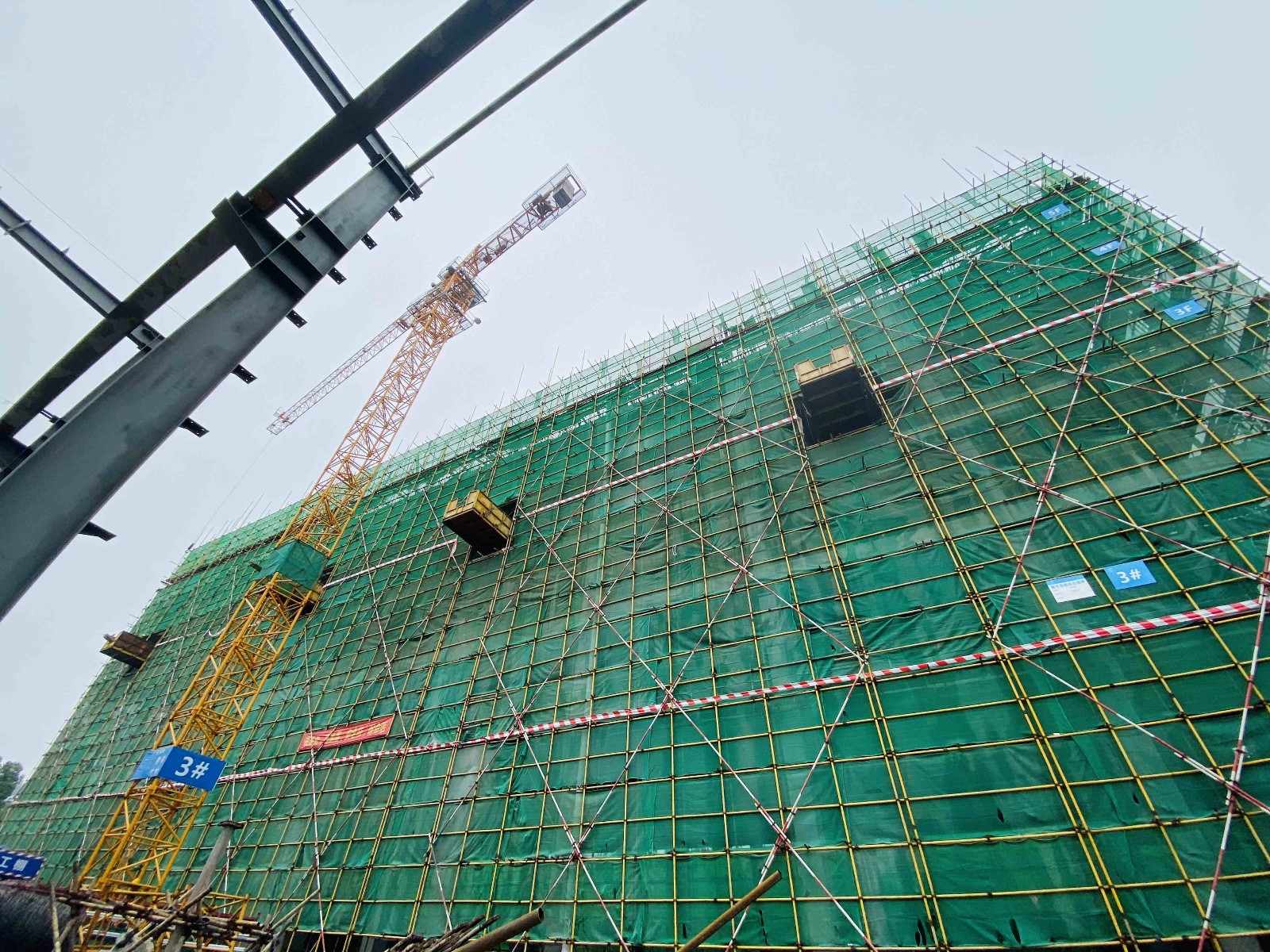

3#廠房樓五層頂板混凝土澆筑完成;懸挑外架完成;一層頂板后澆帶澆筑完成。

渝茂項目3#廠房

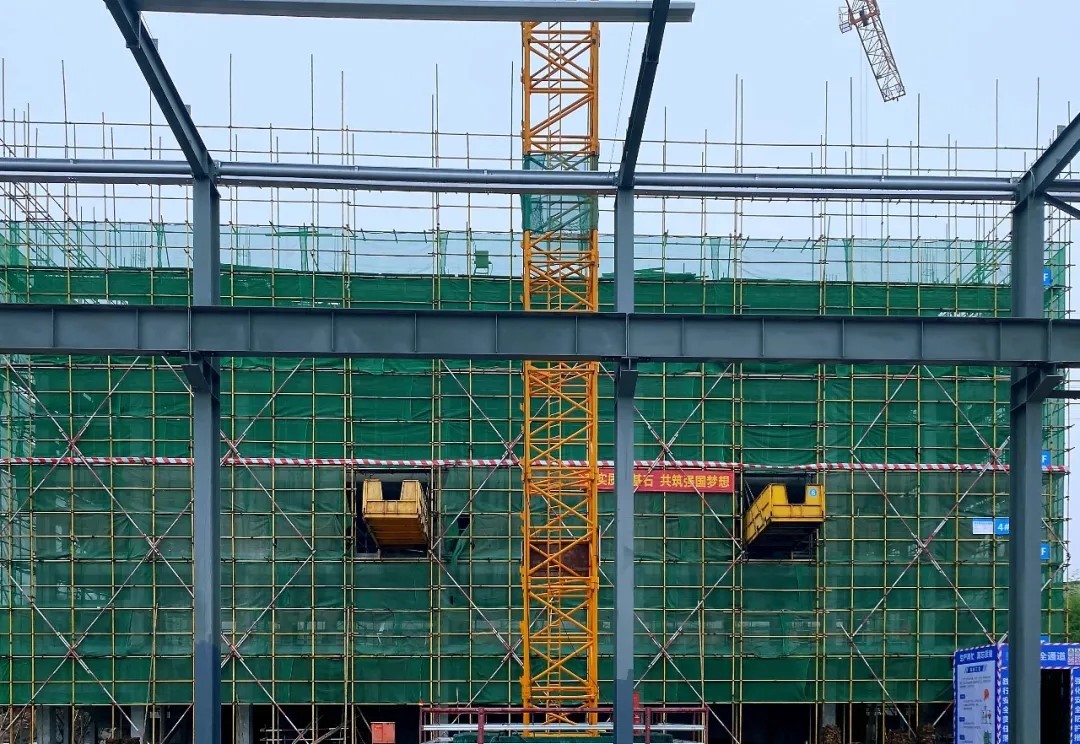

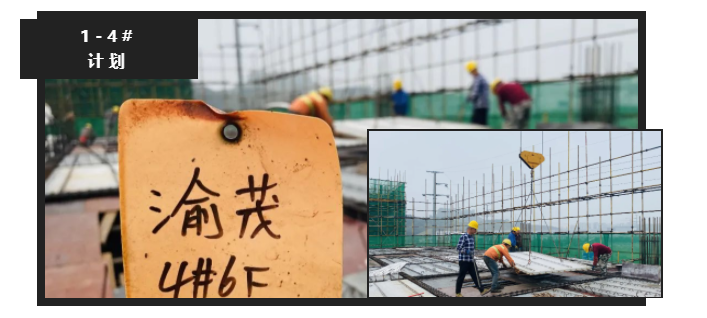

4#倒班樓四層頂板混凝土澆筑完成;五層頂板計劃驗收;ALC內墻板合同簽訂完成,并已生產完成。

渝茂項目4#廠房

11月進度計劃

1#廠房地梁澆筑完成;6-8/A-T軸土方回填、墊層澆筑完成;6-8/K-T軸高支模架子搭設完成60%;第二階擋墻完成,多余土方回填完成;

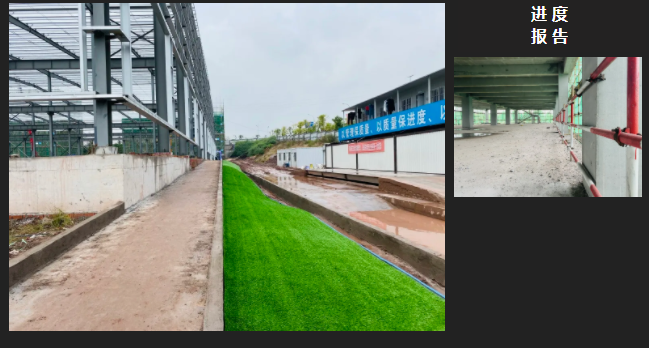

2#廠房屋面板、墻面板制作、安裝完成70%;屋面風機、氣樓安裝完成60%;電纜溝、設備基礎全部完成;
3#廠房屋面層主體結構完成;二層砌體樣版完成;
4#倒班樓主體結構封頂;二層砌體樣版完成;預拌砂漿合同完成;門窗合同完成。
渝茂項目1#廠房

質量控制

10月質量控制情況:
1、每處管理人員提前處理樓層質量問題,多次核檢;
2、澆筑混凝土之前管理人員做到提前檢查,特別是支模架和雜物清理;
11月質量控制工作重點:
1、1#廠房支模架為高支模,搭設之前進行技術交底,方案搭設也畫了附圖,必須按方案進行搭設,同時也需要安監站和質監站進行驗收,搭設過程加強管理;
2、3#樓、4#倒班樓要開始砌墻體樣版,管理人員一定要提前對圖紙熟悉,特別是剖面圖、立面圖,線條等位置容易出錯。砌之前準備工作,如植筋、防水位置反坎,必須按交底要求進行檢查,復核;
3、水電材料的質量控制:主要為2#廠房的消防材料馬上需進場,進場時一定得對材料進行驗收,主要是管材的厚度是否按材料計劃單,不滿足要求不允許下貨。

渝茂項目質量監管

重慶建筑公司  重慶鋼結構 重慶屋面維修

023-67091807
主站蜘蛛池模板: 榆社县| 金寨县| 虹口区| 涟水县| 紫云| 清苑县| 宁陕县| 安达市| 黔南| 广南县| 浦城县| 平罗县| 夏津县| 和林格尔县| 皮山县| 阳信县| 观塘区| 湖南省| 本溪| 阿城市| 湘潭县| 永昌县| 林口县| 洪湖市| 图们市| 红安县| 沐川县| 读书| 义乌市| 武隆县| 日喀则市| 丹东市| 镇江市| 大冶市| 韶关市| 晋宁县| 改则县| 张掖市| 大同县| 繁峙县| 喀喇沁旗|
